「うちのコーキング、もう打ち替え時期?」「10年って聞くけど、見た目はまだ使えそう…」——その迷い、ほぼ全員が持ちます。
外壁のコーキング(目地のゴム部分・シーリングとも呼びます)は、外壁塗装の世界で「家の防水ライン1本目」。ここが切れた瞬間に雨水が侵入し、内部の胴縁(どうぶち=外壁を支える木材)が腐り始めます。だから「いつ打ち替えるか」を間違えると、1万円のコーキング代をケチって100万円の補修費を払う流れに直結します。
この記事は、外壁シーリング・防水・外壁塗装で職人歴20年の私が、「打ち替え時期は◯年で語らない、症状で語る」を軸にして、4つの劣化症状を点数化した緊急度スコア、放置した場合の年数別の損失額試算、季節別の劣化スピードの3つを公開します。読み終わる頃には、自分の家の目地を見て「即・1年以内・3年以内・様子見」のどれに入るか、はっきり判断できるようになります。
業者選びの細かい話・増し打ちの全リスク・見積書チェックの分解は、それぞれ別の記事に集約してあるので、この記事は「症状を見て、いつ打ち替えるかを判断する」1点に振り切ります。
📌 この記事を書いている人
外壁塗装職人歴20年(シーリング・防水・外壁塗装)。新築時のサイディング目地打ち、築10〜30年戸建てのコーキング打ち替え、雨漏りトレース後の部分補修まで、目地に関わる現場を年間100棟以上見てきました。「目地が切れているのにまだ大丈夫」と判断したお客様の家がどう傷んでいったか、逆に「まだ早いです」と止めた家がどう持ったか——両方を見てきた職人として、業者目線ではなく現場のリアルでお伝えします。
🎯 あなたはどのタイプ?最短ルートで答えに飛べます
- ✅ とりあえず緊急度を点数で知りたい人 → 4症状緊急度スコアの判定表 から読むのが最短
- ✅ 「あと1〜2年放置したらどうなるか」が気になる人 → 放置リスク試算(年数別の損失額) へ
- ✅ 「今が打ち替えに向く季節か」を知りたい人 → 季節別の劣化スピードと施工適期 へ
- ✅ そもそも信頼できる業者をまだ探していない人 → 一括見積もりランキング5選 から3社揃えるのが先
🧭 結論:打ち替え時期は「築年数」じゃなく「症状の数 × 深度」で決める
世の中の多くの記事は「コーキングの打ち替え時期は10年が目安」と書きます。間違いではないですが、現場で20年やってきた感覚で言うと、これは半分しか当たっていません。
なぜかというと、同じ築10年でも、海沿いで強風と紫外線をフルで浴び続けた家と、北側で日陰がメインの家では、目地の状態が2倍以上違うからです。築8年で全周打ち替えが必要な家もあれば、築15年でまだ部分補修で逃げられる家もあります。
そこで本記事では、築年数を捨てて「症状の数 × 劣化の深度」で判断する方式を採用します。具体的には、これから紹介する4症状緊急度スコアと放置リスク試算で、自分の家を点数化してください。
先に判定の早見表です。詳細は次のH2で全部解説します。
| 合計スコア | 緊急度 | 推奨アクション |
|---|---|---|
| 0〜3点 | 様子見OK | 年に1回の点検で十分。打ち替え予算は2〜3年後に向けて少しずつ準備。 |
| 4〜6点 | 1〜2年以内 | 外壁塗装と同時にやれば足場代1回で済む。閑散期(11〜2月)に動くと値引きが効きやすい。 |
| 7〜9点 | 半年以内 | 雨水が内部に入り始めるライン。次の梅雨を超えさせない計画で3社相見積もりを始める。 |
| 10〜12点 | 即・打ち替え | すでに内部腐食が進んでいる可能性あり。打ち替え+下地調査をセットで依頼。放置1年で補修費が数十万円跳ね上がる。 |
🔢 4症状緊急度スコア|目地を見て3分で点数化する判定表
外壁コーキングの劣化は、現場の言葉で整理すると4つの症状に集約できます。これ以外の症状はだいたい派生形なので、この4つだけ覚えてください。
- 肉痩せ(にくやせ):コーキングが痩せて、外壁(サイディング)よりへこんで見える状態
- ひび割れ:コーキング表面に細かい亀裂が走っている状態
- 剥離(はくり):コーキングが目地の壁面から浮いてしまっている状態
- 破断(はだん):コーキングが完全に切れて、目地の隙間から外壁の中が見える状態
この4症状をそれぞれ0点・1点・2点・3点の4段階で採点し、合計で12点満点。先ほどの早見表に当てはめれば、緊急度が出ます。

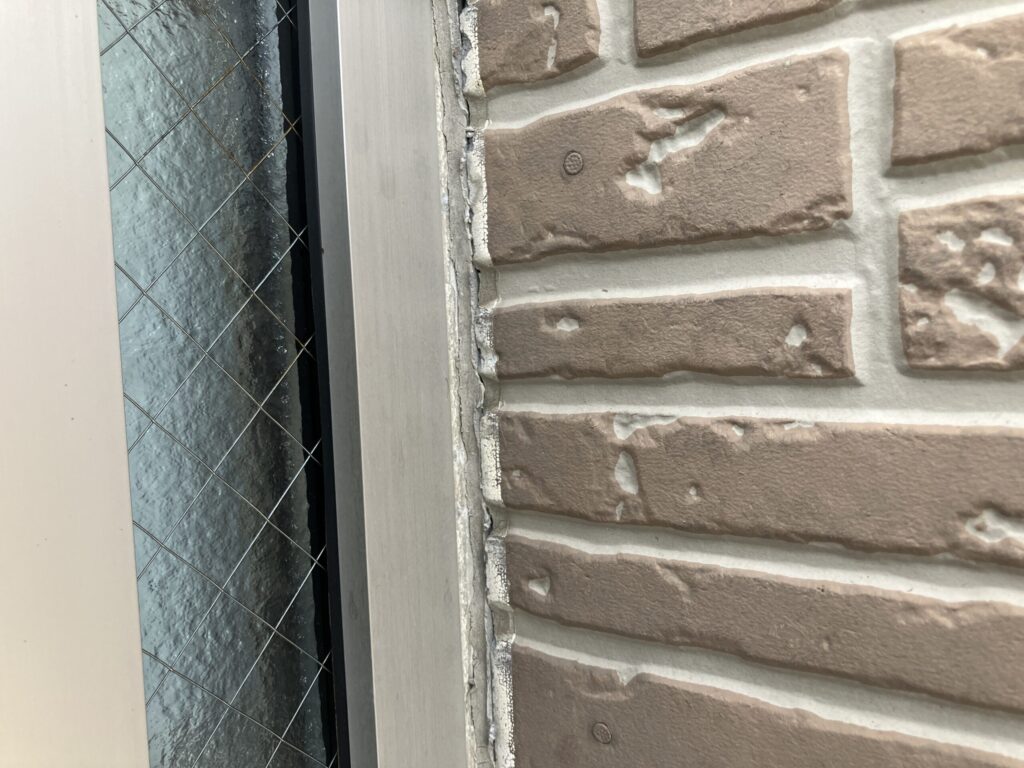

症状①|肉痩せの採点基準
肉痩せは、コーキング材の中の可塑剤(かそざい=柔らかさを保つ成分)が抜けて、体積が減っていく現象です。新築時はサイディング面とほぼ面一(ツライチ)だったコーキングが、時間が経つとへこんで見えます。
| 点数 | 状態 | 見た目の判断ポイント |
|---|---|---|
| 0 | サイディングと面一 | 指でなぞって段差をほとんど感じない。新築〜築5年に多い。 |
| 1 | わずかにへこんでいる | 爪で軽く引っかけて段差を感じる程度(1〜2mm以下)。築5〜10年で出始める健全な経年変化。 |
| 2 | 明らかにへこんでいる | 遠目でも目地が黒い溝のように見える。爪が深く入る(3〜4mm程度)。 |
| 3 | 深く落ち込んでいる | 5mm以上の深い溝。指がスッポリ入る。横なぐりの雨で水が一直線に流れ込む状態。 |

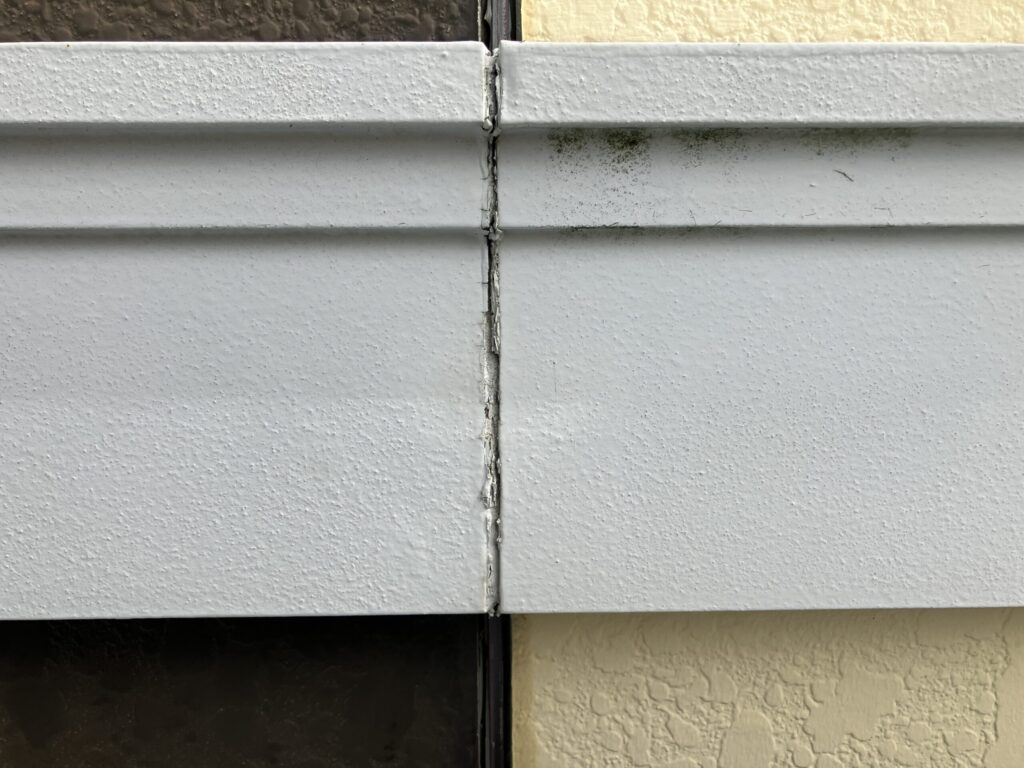

症状②|ひび割れの採点基準
ひび割れは、コーキング表面の細かい亀裂です。紫外線で表面が硬化して、伸縮に追従できなくなった結果として現れます。ひび割れの「幅」と「深さ」と「本数」で採点します。
| 点数 | 状態 | 見た目の判断ポイント |
|---|---|---|
| 0 | ひび割れなし | 表面に亀裂が見えない。表面が指でつるっと滑る。築5年以下で多い。 |
| 1 | 表面の細かい亀裂(ヘアクラック) | 0.3mm未満の細い亀裂が部分的に。表面だけで深さはない=シーリング機能はまだ生きている。 |
| 2 | 1mm程度のひび割れが多数 | 爪先が引っかかる程度の幅。複数の目地で同様の亀裂がある=家全体で進行中。 |
| 3 | 2mm以上の深い亀裂が連続 | 光が亀裂の中に届く深さ。目地の何ヶ所もで同じ症状。打ち替え以外に選択肢なし。 |

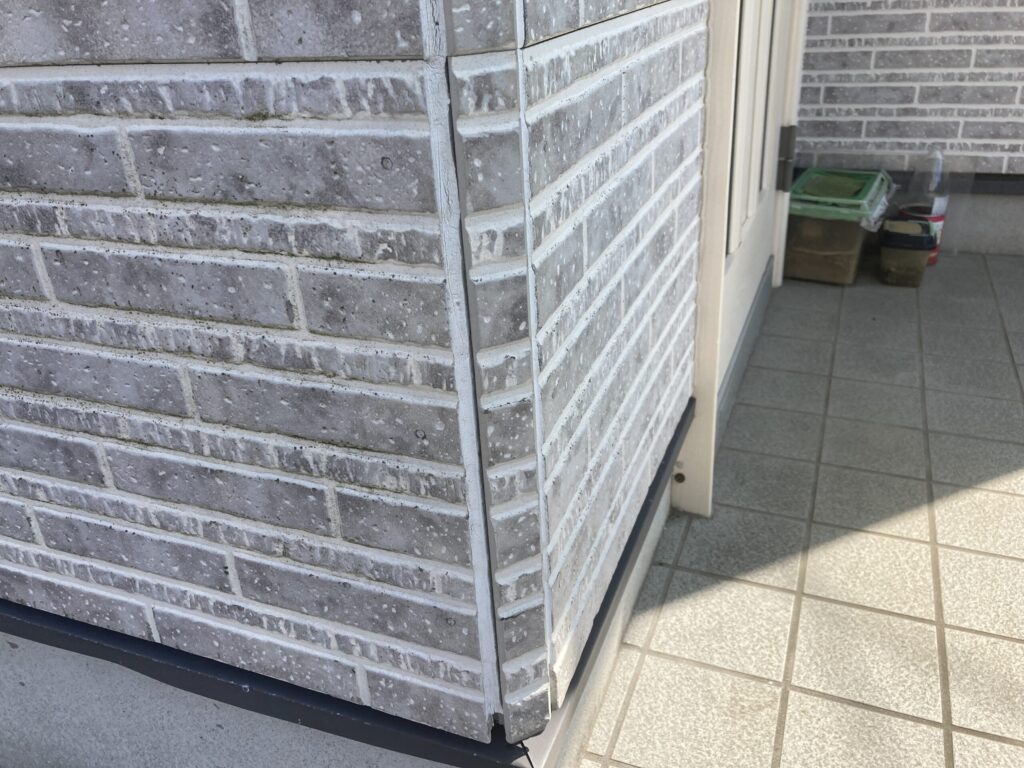

症状③|剥離の採点基準
剥離(はくり)は、コーキングがサイディング側面の壁から浮いてしまっている状態です。新築時に塗ったプライマー(下塗り接着剤)が劣化して、密着力が落ちたサインです。外見だけだと一番見つけにくい症状ですが、実は4症状の中で雨漏りリスクが最も高いのがこれ。
| 点数 | 状態 | 見た目の判断ポイント |
|---|---|---|
| 0 | しっかり密着 | 指で押しても動かない。サイディングとコーキングの境目に隙間がない。 |
| 1 | 部分的に細い隙間 | 1〜2ヶ所だけ、コーキングと壁の間に細い線(0.3mm未満)が見える程度。 |
| 2 | 明らかに浮いている | 指で押すとコーキングがフカフカと動く。複数箇所で隙間1mm前後。雨水侵入が始まるライン。 |
| 3 | ベロ状にめくれている | コーキングが片側だけ完全に剥がれて、ヒラヒラとめくれている。すでに雨水が内部に到達している可能性大。 |

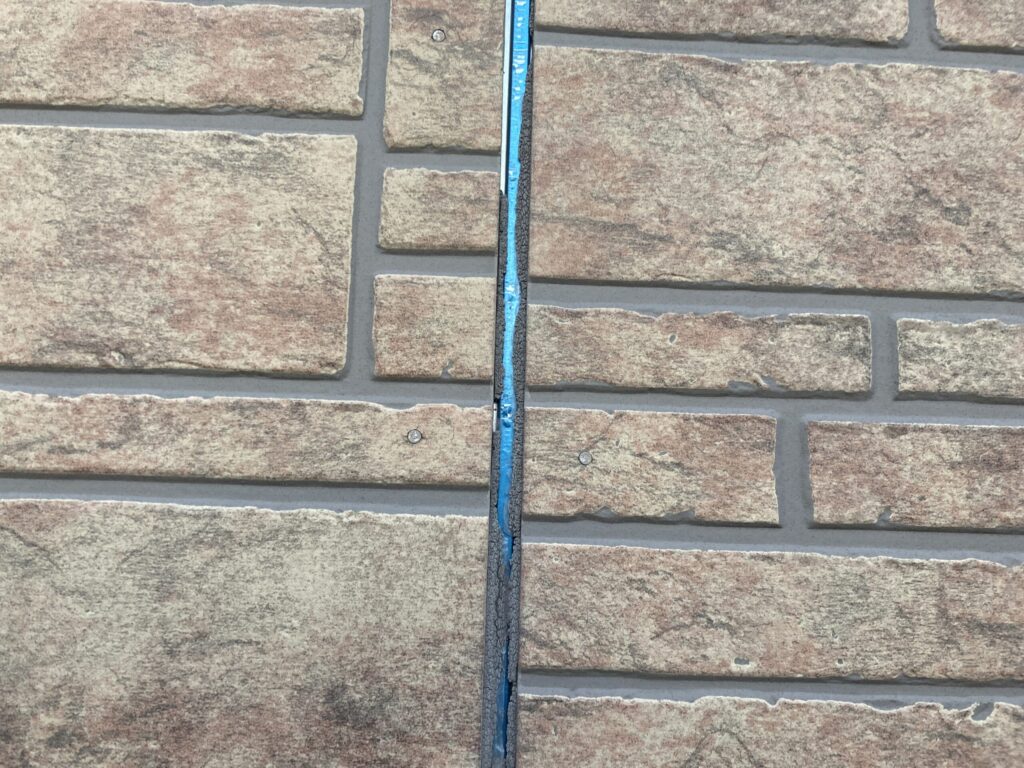

症状④|破断の採点基準
破断は、コーキング自体が完全に切れている状態。地震・温度伸縮・経年硬化の合わせ技で起きます。破断1点でも見つけたら、その家の防水ラインは1本切れていると思ってください。
| 点数 | 状態 | 見た目の判断ポイント |
|---|---|---|
| 0 | 破断なし | 切れ目は見当たらない。コーキングがひと続きの帯になっている。 |
| 1 | 1ヶ所だけ短い破断 | 5cm未満の切れ目が1ヶ所。たいてい開口部(窓まわり)の角で起きる。 |
| 2 | 複数箇所で破断 | 3ヶ所以上で5cm前後の切れ目。合わせて20cm以上の破断が家全体に存在。 |
| 3 | 目地全長で破断 | 1本の目地まるごと、または家の何ヶ所かで全長破断。雨が侵入し放題の状態。最重度。 |
合計スコアの出し方と判定
4症状の点数を全部足して、最初の早見表に戻ってください。スコア4点以上は1〜2年以内、7点以上は半年以内、10点以上は即打ち替えが現場の感覚です。
注意点として、剥離か破断のどちらかで2点以上が出た場合は、合計が4点未満でも1〜2年以内のラインに繰り上げてください。剥離・破断は雨水侵入の直結ルートで、肉痩せやひび割れより優先度が高いからです。
採点のコツ:自分で点をつけると甘くなるので、スマホで目地の写真を10ヶ所撮る → 1週間後に冷静に見直すのがおすすめ。撮った瞬間より、1週間後の方が「あ、これ思ったよりひどいな」と気づけます。
→ スコア4点以上が出たら3社相見積もりへ。条件揃った3社を一度に並べたい人は一括見積もりランキング5選から
💸 放置リスク試算|年数別「放置すると追加で何円かかるか」を全部出します
「打ち替えは10万円かかるけど、まだ大丈夫そう」と判断して放置した結果、3年後に補修費が50万円に跳ね上がった——こういう現場を、職人歴20年の中で何度も見てきました。
放置リスクは「コーキングの劣化が、家の他の場所をどう道連れにするか」という連鎖で考えるのがコツです。下の試算は、サイディング外壁30坪・全周コーキング目地約200mの戸建てを想定した架空モデルケースで、私が現場で見てきたパターンを元に組み立てています。
| 放置年数 | 家で起きていること | 追加で必要な工事 | 追加コスト目安 | 累積総額(打ち替え単独比) |
|---|---|---|---|---|
| 0年(今すぐ) | 打ち替え単独で工事 | 打ち替え200m | 15〜25万円 | 基準値(±0) |
| +1年 | 肉痩せ・ひび割れがさらに進行。目地に砂塵が入り始める | 追加なし(打ち替えのみ) | +1〜3万円(コスト増は軽微) | 16〜28万円 |
| +3年 | 剥離・破断から雨水侵入。胴縁(どうぶち=外壁を支える木材)が湿気で黒ずみ始める | 部分胴縁交換+防水紙補修 | +20〜40万円 | 35〜65万円 |
| +5年 | サイディング自体が水を吸って反り・浮きが発生。塗膜剥離も同時進行 | サイディング部分張替+全面塗装 | +60〜100万円 | 75〜125万円 |
| +7年 | 構造体(柱・間柱)に湿気が達し、シロアリ・木材腐食のリスクが顕在化 | 内部構造補修+断熱材交換+大規模張替 | +150〜250万円 | 165〜275万円 |
| +10年 | 天井・室内壁にシミ。雨漏り発生。住宅資産価値の大幅毀損 | フルリフォーム級補修+資産価値下落 | +300万円〜 | 315万円〜 |
読み方のポイント:放置1〜2年は損失がほぼゼロですが、3年を超えた瞬間に20万円ジャンプ、5年で100万円ジャンプします。これがコーキング放置の怖いところで、線形に増えるのではなく階段状に跳ね上がります。だから「あと数年いけそう」が一番危険です。
階段状に跳ねる理由(現場視点)
「コーキング切れ→胴縁腐食→サイディング張替」が一気に進む年があるからです。具体的には次の3トリガー。
- 梅雨を1回越えるごとに、水分量が累積(=胴縁が乾く期間がない)
- 夏の高温で胴縁の含水状態が腐食しやすい温度帯に入る(=木材腐朽菌が活性化)
- 冬の凍結で水分が体積膨張し、サイディングを内側から押し広げる(=反り・浮き発生)
この3トリガーを2回くらい食らうと、3年経ってる時点で結構傷んでる、という流れになります。だから「築10年だけどまだ大丈夫」じゃなく、「あと2回梅雨を越えさせるかどうか」で考えるのが現場の感覚です。
職人歴20年の現場で実際に見たケース3つ(モデル事例・架空)
以下は、私が現場で見てきた典型パターンを個人が特定されないように再構成したモデル事例です。実在の方の名前・住所等とは関係ありません。
ケースA:築12年・打ち替え単独で18万円(理想形)
築12年戸建て・サイディング30坪・スコア6点(肉痩せ2/ひび割れ2/剥離1/破断1)の段階で打ち替えに踏み切ったお客様。打ち替え+部分塗装で合計18万円で済みました。3年後に外壁塗装と組み合わせる予定で、目地は10〜15年もつ高耐久シーリング材(ハイブリッドタイプ)を選択。トータル支出を最小化できた成功パターン。
ケースB:築15年・スコア9点で放置→3年後に55万円(中度損失)
築15年でスコア9点(肉痩せ3/ひび割れ2/剥離2/破断2)が出ていたのに「来年でいいや」と放置したお客様。3年後、サイディングの一部に反りが出て、北側の目地から雨水が室内側まで到達。打ち替え+胴縁部分交換+サイディング3枚張替で合計55万円。元々の打ち替え20万円が35万円増しになりました。
ケースC:築18年・スコア11点で5年放置→大規模補修180万円(重度損失)
築18年・スコア11点(4症状すべて2〜3点)で限界寸前だったのに、「外壁全部やるならまとめてその時で」と判断して5年放置。室内天井に雨ジミが出てから依頼が入りましたが、調査すると胴縁の腐食・断熱材濡れ・構造柱の含水まで確認。サイディング全面張替+胴縁交換+断熱材交換+外壁塗装で合計180万円。打ち替え単独なら20万円で済んだ案件が、9倍に膨らんだ重度損失パターン。
3ケースの教訓は1つだけ、「スコアが7点を超えたら、半年以内に動く」。これだけ守れば、ケースBやCのような数十万〜百数十万円の損失は回避できます。
→ スコア7点超で動くなら、3社の見積書を並べないと相場がブレます。揃え方は一括見積もりランキング5選で解説
🌦️ 季節別の劣化スピード|春1.0倍・梅雨2.0倍・夏1.5倍・秋1.0倍・冬0.7倍
意外と知られていませんが、コーキングの劣化スピードは季節によって最大3倍違います。同じ家でも、夏だけ住んでいた家と冬だけ住んでいた家では目地の傷み方が全然違うんです。
下の表は、春の劣化スピードを基準(1.0倍)として、各季節がどれくらいのペースで劣化を進めるかをまとめたものです。職人歴20年で何百棟の目地を見てきた肌感覚です。
| 季節 | 劣化スピード | 主な劣化要因 | 対策と打ち替え適期 |
|---|---|---|---|
| 春 (3〜5月) | ×1.0 | 気温・湿度ともに穏やか。劣化要因が少ない | 打ち替え最適期。施工後の硬化条件が一番安定する。業者繁忙期で値引きは効きにくい |
| 梅雨 (6月〜7月中旬) | ×2.0 | 雨水が劣化部から内部へ。剥離・破断ありの目地は内部腐食が一気に進行 | 打ち替え工事は湿度80%超で硬化不良リスクあり。スコア7点超なら梅雨入り前の5月〜6月初旬に駆け込みで終わらせる |
| 夏 (7月中旬〜8月) | ×1.5 | 紫外線+高温で表面硬化が進む。可塑剤の揮発が加速し肉痩せが進行 | 施工は午前中限定で気温30℃以下。表面が指触乾燥するスピードが早く、施工自体は意外とやりやすい |
| 秋 (9〜11月) | ×1.0 | 台風で目地に風圧+雨が叩きつけられる。剥離した目地はこの時期に進行 | 打ち替え準最適期。9〜10月は気候も安定。台風シーズンで施工日程が読みにくい点は要注意 |
| 冬 (12〜2月) | ×0.7 | 気温低下で硬化進行は遅い。ただし凍結伸縮で破断は進む | 気温5℃未満は施工NG(硬化不良)。1月後半〜2月の10〜15℃の晴れた日を選べばOK。業者閑散期で値引き10〜15%引き出せる |
「いつ打ち替えるか」の最適解は4パターン
劣化スコアと季節を組み合わせると、最適なタイミングが4つに整理できます。
| スコア状況 | 最適な打ち替え時期 | 理由 |
|---|---|---|
| 0〜3点(様子見) | 次回外壁塗装と同時(数年後) | 足場代1回で済むのでトータル20〜30万円安。閑散期(11〜2月)で組むと値引きも乗る |
| 4〜6点(1〜2年以内) | 春(4〜5月)or 秋(9〜10月) | 気候が穏やかで硬化条件が一番安定。仕上がりの差が出にくい時期 |
| 7〜9点(半年以内) | 梅雨入り前の5〜6月初旬を死守 | 次の梅雨を内部腐食ナシで越えるため。3社相見積もりは2ヶ月前から動く |
| 10〜12点(即・打ち替え) | 季節を問わず最短日程で | すでに内部腐食が進行中。冬でも気温5℃以上の日を狙って即動くのが正解 |
閑散期の値引き注意:11〜2月は業者閑散期で値引き10〜15%が相場。ただし気温5℃未満の日は施工NGなので、業者が「冬でもいけます」とゴリ押ししてきたら工期と気温条件を必ず確認。気温チェックを軽視する業者は手抜き予定のサインです。
→ 最適期を逃さないために、業者は半年前から相見積もりで決める。比較しやすい3社の揃え方は一括見積もりランキング5選で
🔄 打ち替えと増し打ちの違い(ここはコンパクトに)

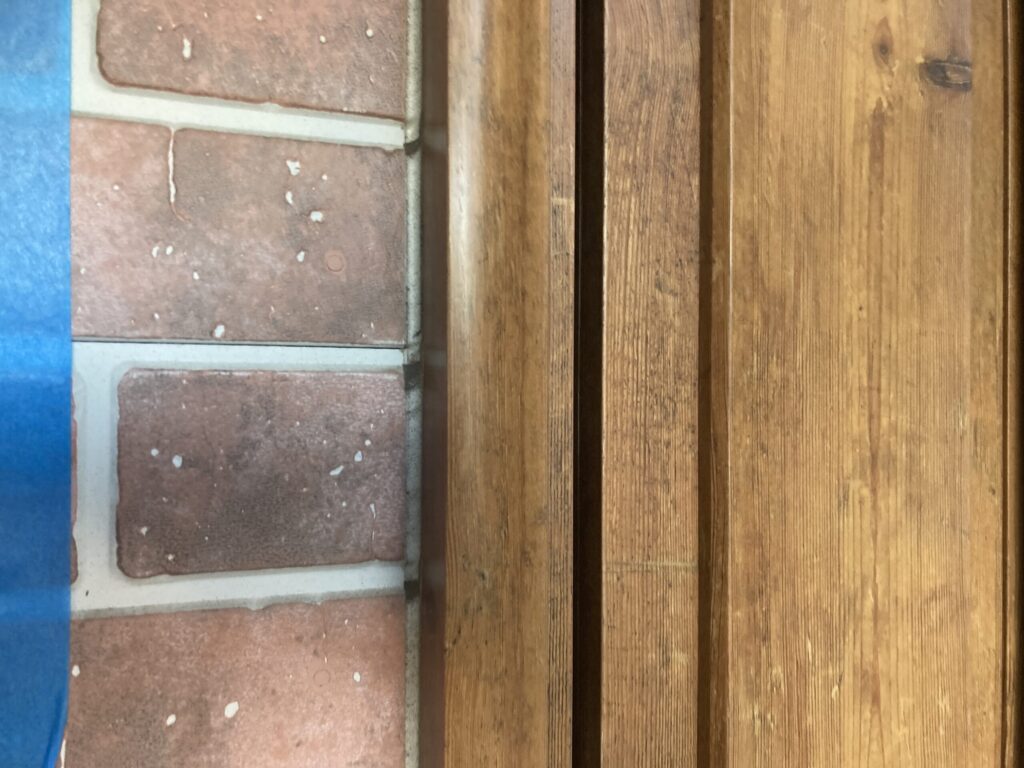

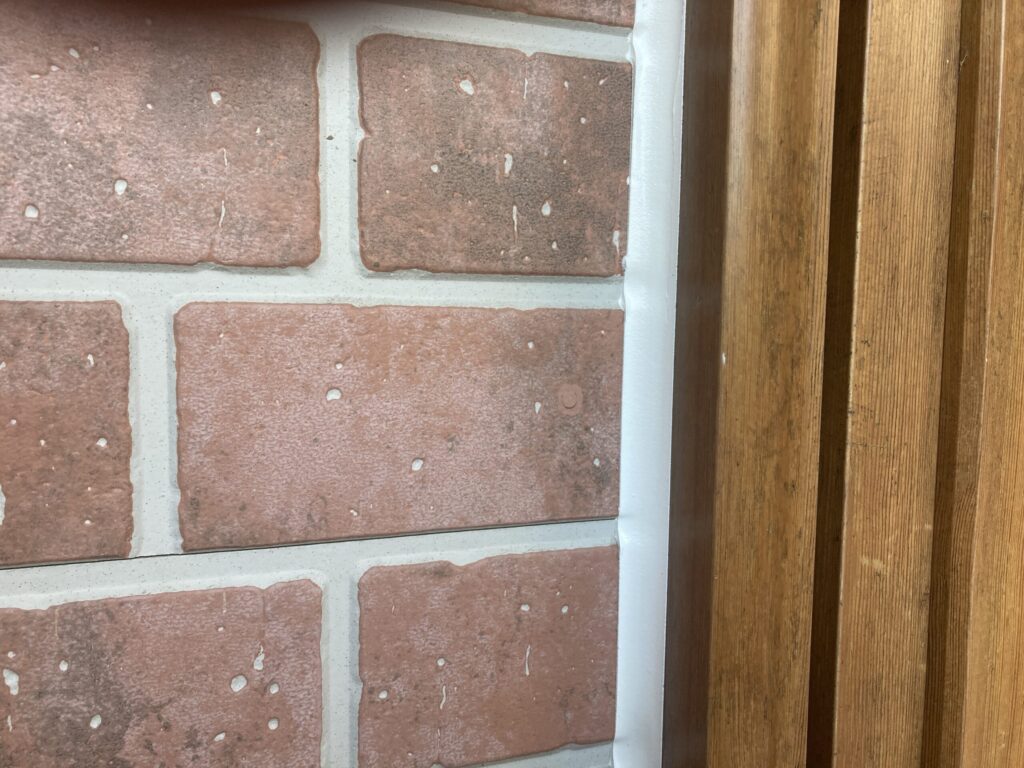

打ち替え時期を考える時に必ず出てくるのが「打ち替え」と「増し打ち」の選択。打ち替え=既存を全部撤去して新しく充填、増し打ち=既存の上に薄く重ね打ちするやり方です。
結論だけ言うと、サイディング外壁の縦目地・横目地は基本「打ち替え」一択。増し打ちは下の既存コーキングが再劣化するので、5年以内にまた切れます。例外的に増し打ちでOKなのは、サッシまわりや幅の狭い目地など、撤去するとサイディングを傷めるリスクがある一部だけです。
「増し打ちで安く済ませますよ」と言ってくる業者は、撤去・清掃・プライマー塗布の3工程を省略してコスト圧縮しているだけで、結果的に5年で再施工が必要=合計コストは打ち替えより高くつきます。詳細リスクと現場での失敗パターンは、別記事に切り分けて整理しています。
→ 「コーキングは8年ごと」説の真実(現場で実際は何年もつか)
⚠️ 業者選びの注意点ミニまとめ(詳細は別記事へ)
打ち替え時期が決まったら、次は「誰に頼むか」。コーキング工事は外壁塗装の中でも特に手抜きの差が大きい工程で、ここで失敗すると数年で再施工になります。
本記事では時期判断にフォーカスしているので、業者選びと見積書チェックの細かい話はそれぞれ別記事に切り分けています。要点だけ3つ、ここに置いておきます。
- 「増し打ちで安くしますよ」を最初に言う業者は警戒(撤去工程を省略する手抜きの常套句)
- コーキング材のメーカー名・商品名・色番号が見積書に書かれていない業者は不採用(オート化学・サンスター・コニシ等のメーカー指定が普通)
- 「全部一式」表記で目地長(m数)が見積書にない業者は不採用(数量が書けない=見積もりを真面目に出してない)
詳しい業者注意点・見積書チェックは下の記事で整理しています。
→ コーキング工事のひどい業者の特徴(現場で見たNGパターン)
🗾 打ち替え費用を「助成金 × 火災保険」で安くする選択肢
打ち替え時期が決まったら、次に検討してほしいのが助成金と火災保険の併用です。コーキング打ち替え単独では助成金対象外の自治体が多いものの、外壁塗装と同時施工なら助成金対象になるケースがほとんど。風災・雪災で目地が破損した場合は火災保険の対象です。
助成金の制度はお住まいの都道府県・市町村で違うので、まず全国版で全体を掴み、その後ご自身の県の記事で細部を確認してください。
❓ よくある質問(FAQ)
Q1. コーキングは10年で打ち替えと聞きましたが、必ず10年待つ必要がありますか?
必ずではありません。むしろ築年数より症状スコア優先で判断するのが正解です。築8年でスコア9点なら今すぐ動くべきだし、築15年でスコア3点なら様子見で問題ありません。本記事の4症状緊急度スコアで実測してください。
Q2. コーキングだけ先に打ち替えて、外壁塗装は数年後でも大丈夫ですか?
大丈夫です。スコア7点超で外壁塗装は様子見できる場合、コーキングだけ先行して打ち替える「先行打ち替え」は現場でもよくある選択肢。ただし足場代がコーキング単独でかかる(15〜25万円)ので、外壁塗装も近い時期にやる予定なら同時施工が経済的です。
Q3. 自分で目地を点検する時、何を見ればいいですか?
本記事の4症状(肉痩せ・ひび割れ・剥離・破断)を、北面・南面・東面・西面の4方向すべてで確認してください。特に南面と西面は紫外線で劣化が早いので集中チェック。スマホで10ヶ所撮影し、1週間後に冷静に見直すと採点の精度が上がります。
Q4. 「打ち替えしなくて大丈夫」と業者に言われました。本当ですか?
2パターンあって、本当に大丈夫な場合と、その業者がコーキング工事をやらない(できない)から逃げてる場合があります。スコア7点以上が出ているのに「大丈夫」と言われたら、セカンドオピニオンを取ってください。コーキングをやらないと言われた時の対処に、業者側の事情も含めて整理してあります。
Q5. 打ち替えの費用は200mで何円が相場ですか?
打ち替え単独で15〜25万円が相場(プライマー込み・足場別)。足場を組む場合は別途15〜25万円必要。外壁塗装と同時なら足場代が浮くので合計で20〜30万円安くなります。安すぎる業者(10万円以下)は撤去工程を省略している可能性大なので注意。
Q6. 冬に打ち替え工事をやって大丈夫ですか?
気温5℃以上・湿度85%未満の晴れた日なら問題なくできます。むしろ業者閑散期(11〜2月)で値引き10〜15%が引き出せるので、スコア4〜6点で「1〜2年以内に打ち替えたい」人は冬がおすすめ。ただし気温条件を軽視する業者は手抜きの可能性があるので、契約書に施工条件を明記してもらってください。
📚 この記事と一緒に読まれている関連記事
📝 まとめ|「築年数」じゃなく「スコア × 季節」で判断する
外壁コーキングの打ち替え時期は、築年数の目安ではなく症状スコアと季節の組み合わせで決めるのが、職人歴20年で見てきた現場のリアルです。
今日からできる行動を3つにまとめます。
- 4症状(肉痩せ・ひび割れ・剥離・破断)を採点して、合計スコアを出す(0〜12点)
- スコアと放置リスク試算を照らして、「いつ動くか」を決める(様子見/1〜2年/半年以内/即)
- 動くタイミングが決まったら、梅雨入り前 or 業者閑散期(11〜2月)を狙って3社相見積もりを始める
放置リスクの試算で見たとおり、3年放置で20万円ジャンプ、5年放置で100万円ジャンプ、7年で200万円超の階段上りが現実です。スコア7点以上なら半年以内を絶対ラインにしてください。
そして、3社の見積書を並べないと相場の中央値が見えません。条件を揃えた3社を一気に取るには、一括見積もりサイトを使うのが現状一番早いやり方です。
